赋能保供提质
——江南水厂二期高压配电增容改造顺利完成
连日来,清远水务集团攻坚克难、昼夜奋战,圆满完成江南水厂二期高压配电设施增容改造施工。本次作业全程实现市区供水不间断、管网水压无波动,顺利打通江南水厂二期工程全面通水调试的关键节点,为水厂二期后续投运筑牢坚实基础。
按需提质,补齐水厂生产电力配套短板
近年来,清远城市建设持续提速、区域用水需求稳步攀升。江南水厂二期扩建工程的落地推进,是适配城市发展、保障民生用水的关键举措。随着二期制水、送水新增设备陆续就位,两条20万吨/日制水生产线进入调试,厂区原有配电设施容量承载力已无法匹配新增设备运行负荷,电力配套升级改造迫在眉睫。
本次高压增容改造是江南水厂二期工程的核心配套项目,主要依托两座新建10kV专用配电站开展扩容、并柜、设备新装等重点施工内容。工程完工后,厂区高压供电系统容量大幅提升、设备性能全面优化,将显著提升厂区供电稳定性及抗风险能力,彻底解决水厂二期生产用电瓶颈问题,为水厂规模化生产、常态化稳定供水提供坚实电力保障。

克服难点,多机组联调筑牢应急保供防线
本次改造最大施工难点在于,按照电力施工规范,高压并柜扩容作业需停电实施。江南水厂作为市区主力供水枢纽,承担着城区主要供水保障任务,施工期间必须实现全程不停水停产,保障民生及生产用水稳定,施工与保供双向压力巨大。

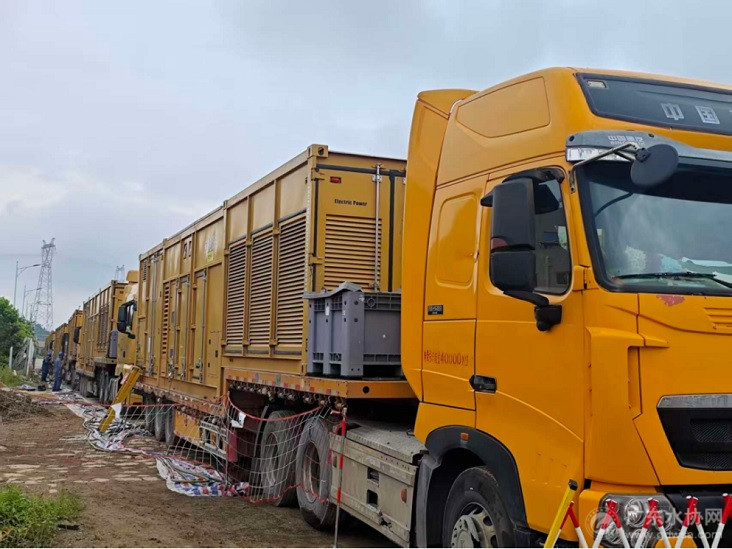

为平衡施工需求与供水保障,清远水务集团提前谋划、科学部署,制定专项施工及应急保供方案。项目团队统筹调配8台发电车组建应急供电集群,提前完成多机组联合试运行。通过参照历年供水数据,模拟高低峰用水工况开展分流量测试,有效验证应急保供能力,为现场施工平稳推进筑牢安全基础。

昼夜攻坚,抢抓施工窗口期高效完成改造

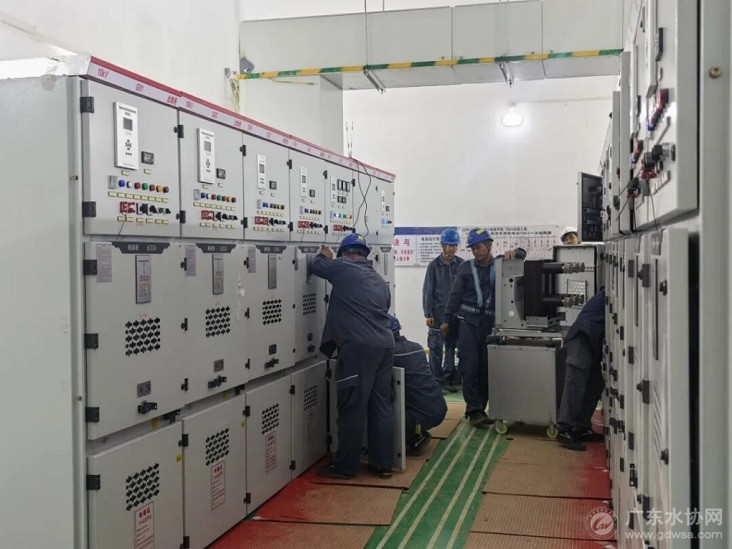

6月26日凌晨5时,施工作业正式启动。现场人员严守安全规范与技术标准,通宵攻坚、双线并行推进两大配电单元改造工作。本次施工重点完成两项关键建设:新建10kV2号送水泵房专用配电站,新增13台高压柜及配套高压电机;新建10kV2号反冲洗泵房专用配电站,完成高压柜、变压器等核心设备安装调试。项目团队严控质量、抢抓进度,经过昼夜作战,6月27日15时,随着最后一组高压设备合闸调试成功、各项运行参数全面达标,江南水厂二期厂区高压增容改造施工顺利完成并正式投运。
扩容增效,赋能城市日供80万方水能力
本次高压配电增容改造,有效补齐了江南水厂二期电力配套短板,全面释放水厂产能升级空间。待二期工程全面投运后,江南水厂整体日供水能力将达到80万立方米,可充分承接城市扩容与人口增长带来的用水增量,大幅提升城区供水保障能级。
下一步,清远水务集团将加快推进江南水厂二期剩余通水调试工作,持续优化应急供水保障体系,常态化推进供水设施提质升级,以稳定优质的供水服务,让全城百姓用水安心、用水舒心。
